核電廠不發電還賺錢?日本原電的財務窘境

核能議題

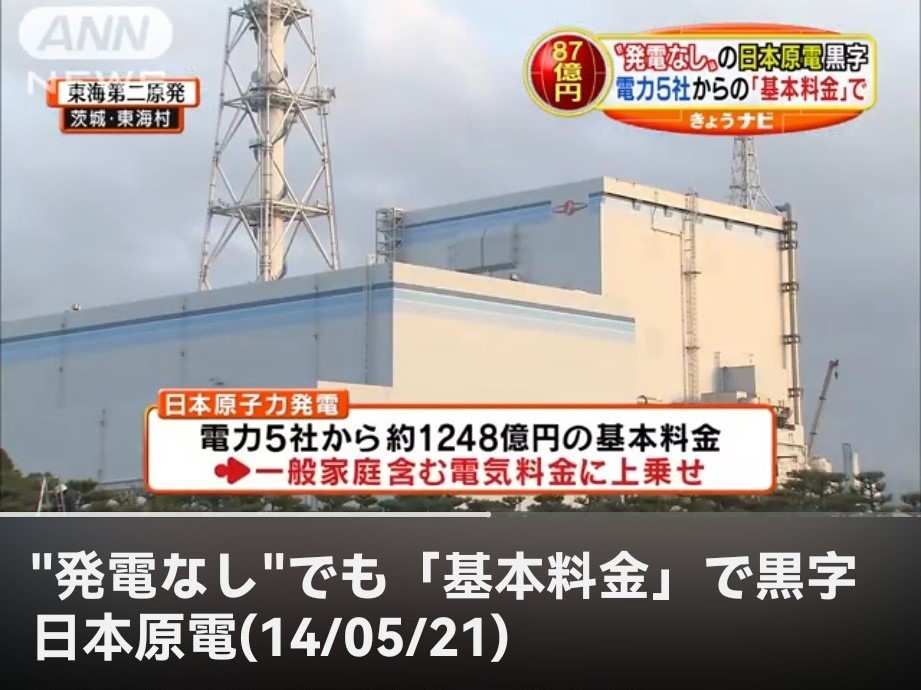

※封面圖說:朝日新聞2014年報導截圖,日本原電儘管沒發電,
仍然靠著「基本電費」盈利。(來源:每日新聞


核電廠不發電還賺錢?日本原電的財務窘境


文:宋瑞文/媽盟特約撰述

對於日本敦賀核電廠的重啟與否,原子力規制委員會在
8月初表示,同意審查小組的結論「活斷層可能存在」,等於在事實上否定重啟。

2011年福島核災後停機至今的敦賀核電廠不能重啟,不只是所屬的日本原子力發電公司在財務問題上失去希望;同時也意味著,長年挹注資金給該公司的東京電力等電力公司,付出的大筆金錢可能成為呆帳

成立於
1957年的日本原子力發電公司(以下簡稱為日本原電),基本上是一家專門經營核電的電力公司,旗下只有東海第二核電廠與敦賀核電廠,目前不是廢爐就是停機中,也就是無法發電營利的狀態。


不發電賺錢 靠別人金援

儘管如此,日本原電在20245月發表的財報上,卻是盈利的黑字,盈餘還比前一年度多37.8%,且連續七年都是黑字。

一度電都發不出來,卻連年盈餘的原因,在於背後東京電力、關西電力、中部電力、東北電力、北陸電力等傳統大型電力公司,作為股東,以「基本費用」的名目,付錢給日本原電維持營運。


2023年度,東京電力等五家公司,付給日本原電的基本費用達944億日幣,其中東京電力一年支付的金額佔550億日幣左右。

此外,東京電力還以「將來電費的預付金」的名目,在近三個年度一共付給日本原電
1400億日幣,作為東海第二核電廠的安全對策費,藉此支應核安所需的工程費用。

這是因為東海第二核電廠已經是運轉超過
45年的老核電,正在進行防範海嘯的防波堤等工程的關係。

關於敦賀核電廠重啟的可能性,早在
2013年就被判定其下可能有活斷層而遭否決,而日本原電長年來不斷以發現新證據為理由申請重審,卻也因為竄改等問題一直無法通過審查。(參照文章:隱瞞、竄改加作弊 日本敦賀核電廠多次申請重啟失敗

敦賀核電廠重啟的困難,在於附近錯綜複雜的活斷層;至於東海第二核電廠重啟的難關,在於重啟需要取得附近地方單位的同意,然而這並不容易



差一點電源全滅

東海第二核電廠是日本首都圈內唯一的核電廠,也是日本眾多核電廠中,半徑30公里緊急避難範圍內,人口最多的核電廠,人口達96萬人之多。周圍地方單位與居民,多半對於重啟保持審慎態度,或反對重啟。

2018年,日本原電和東海第二核電廠周圍東海村、日立市等六個地方單位簽訂安全協定。然而,雙方對於地方單位是否擁有重啟否決權的見解卻不一致。

2019年,除了前述擁有知情權限的六個地方單位,日本原電再和半徑30公里內的常陸大宮市、大洗町等15個地方單位簽訂安全協定,明定這些地方都可以對重啟表明意見。

2011年福島核災時,東海第二核電廠因為建設中的防波堤,在5公尺高(福島核電遭遇的海嘯高度為14公尺左右)的海嘯衝擊中倖免於難。當時因為防波堤還沒完工,倘若海嘯再高70公分,廠內電源就會全滅,日本原電對此表示:「有可能招致福島核災一般的後果。」

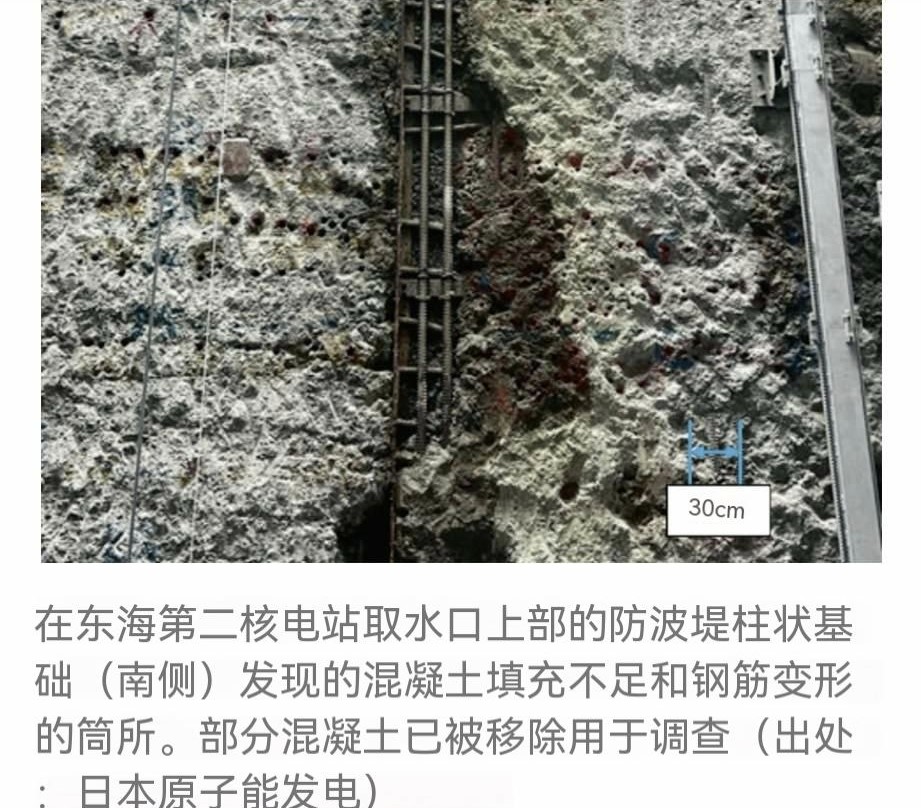

*圖說:日本經濟新聞7月報導截圖,東海第二核電廠防波堤施工不實。
圖片經翻譯軟體處理。(來源:日本經濟新聞



因為只是倖免於難,要求東海第二核電廠廢爐的聲浪也不小,筑波市等多個地方單位,以及超過17萬名的縣民連署,都曾要求廢爐。

總之,東海第二核電廠與敦賀核電廠的重啟都有相當難度,所屬的日本原電未來還是得依賴東京電力等公司的資助。

只是這些電力公司的資金或收入,來自國民向他們繳納的電費,長此以往付錢給一個實質盈利遙遙無期的公司,等於變相漲電費,不意外地,招致民眾強烈的不滿與批判。


※本文相關編譯與轉寫,承蒙上前万由子女士審閱。
